【新中学校建設事業】鉄骨製品検査の様子と1月末の進捗状況をお知らせします

ページID : 4827

更新日:2024年01月29日

 令和7年4月の開校を目指し、修善寺中学校、中伊豆中学校、天城中学校3校統合による「伊豆中学校」の建築工事を進めています。

<鉄骨製品検査実施>

 1/22(月曜日)に鉄骨の製作現場(藤枝市)へ赴き、柱、梁、階段の製品検査を実施しました。検査では、書類検査(検査成績表、第三者検査報告書の確認など)、対物検査(検査対象の精度、柱の曲がり、目視による外観確認など)、第三者による超音波抜取り検査、材質検査などを実施し、製品の状態を確認しました。

                                               <製品検査中の様子>

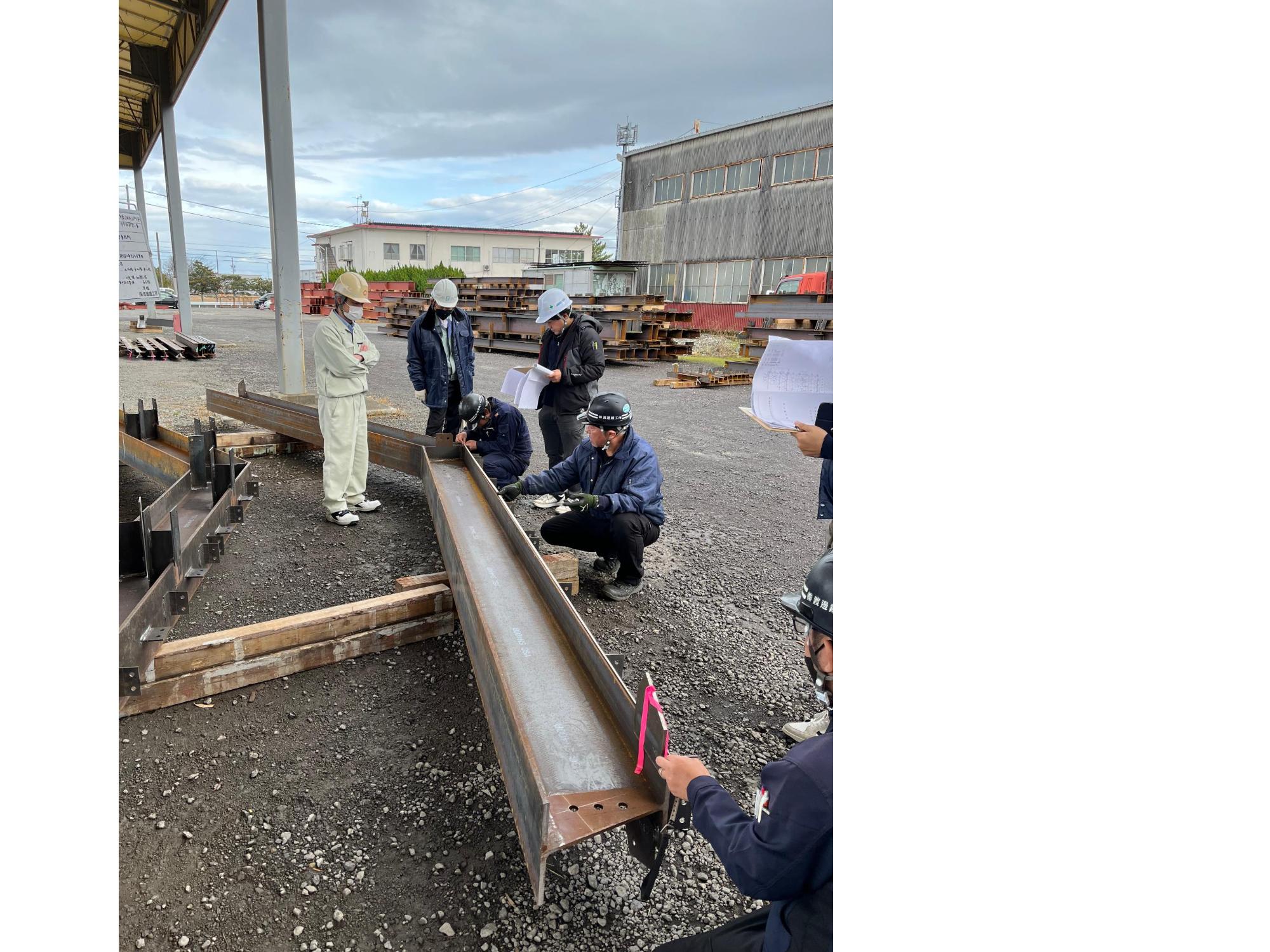

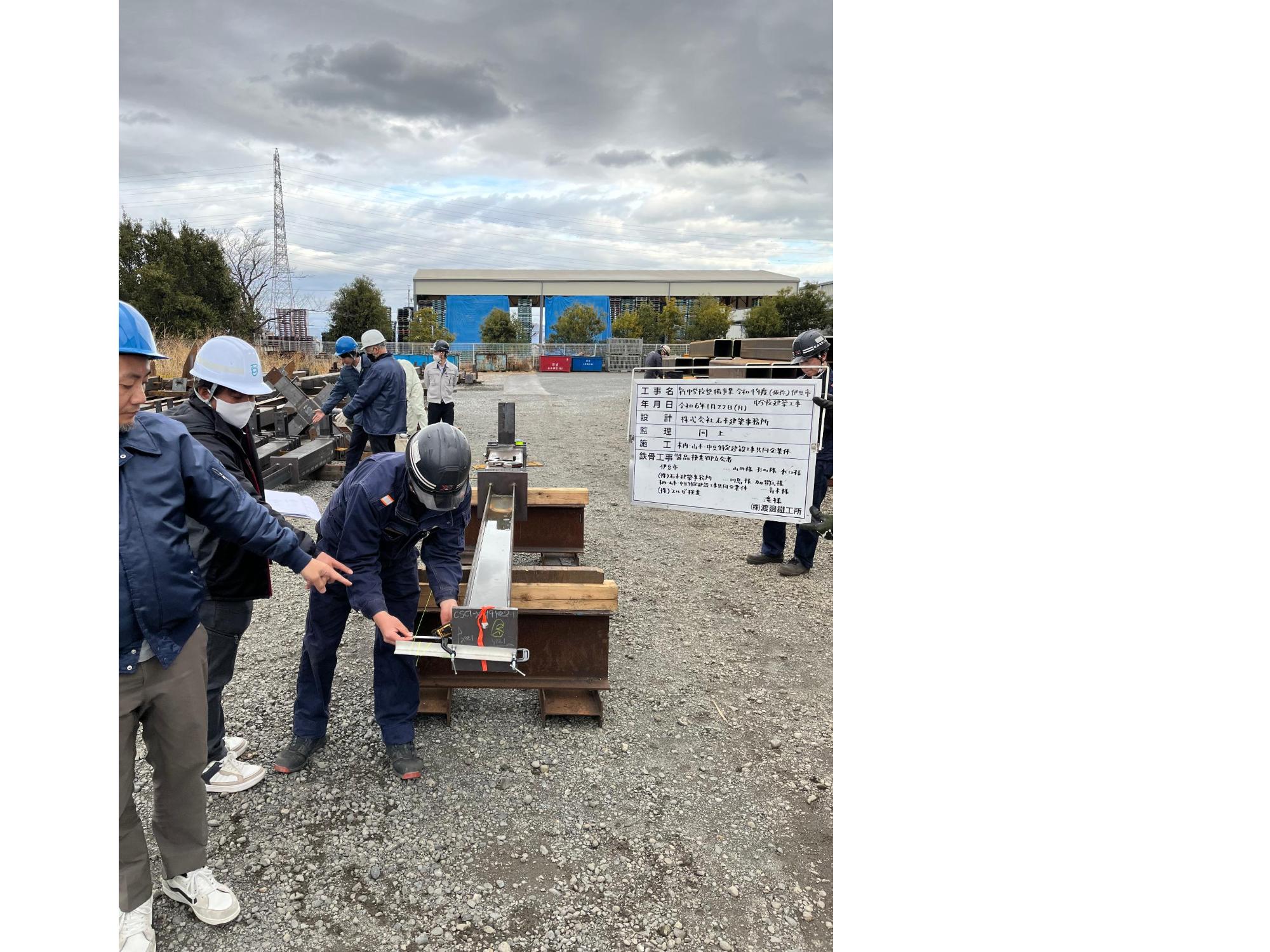

製品検査の様子1
製品検査の様子2

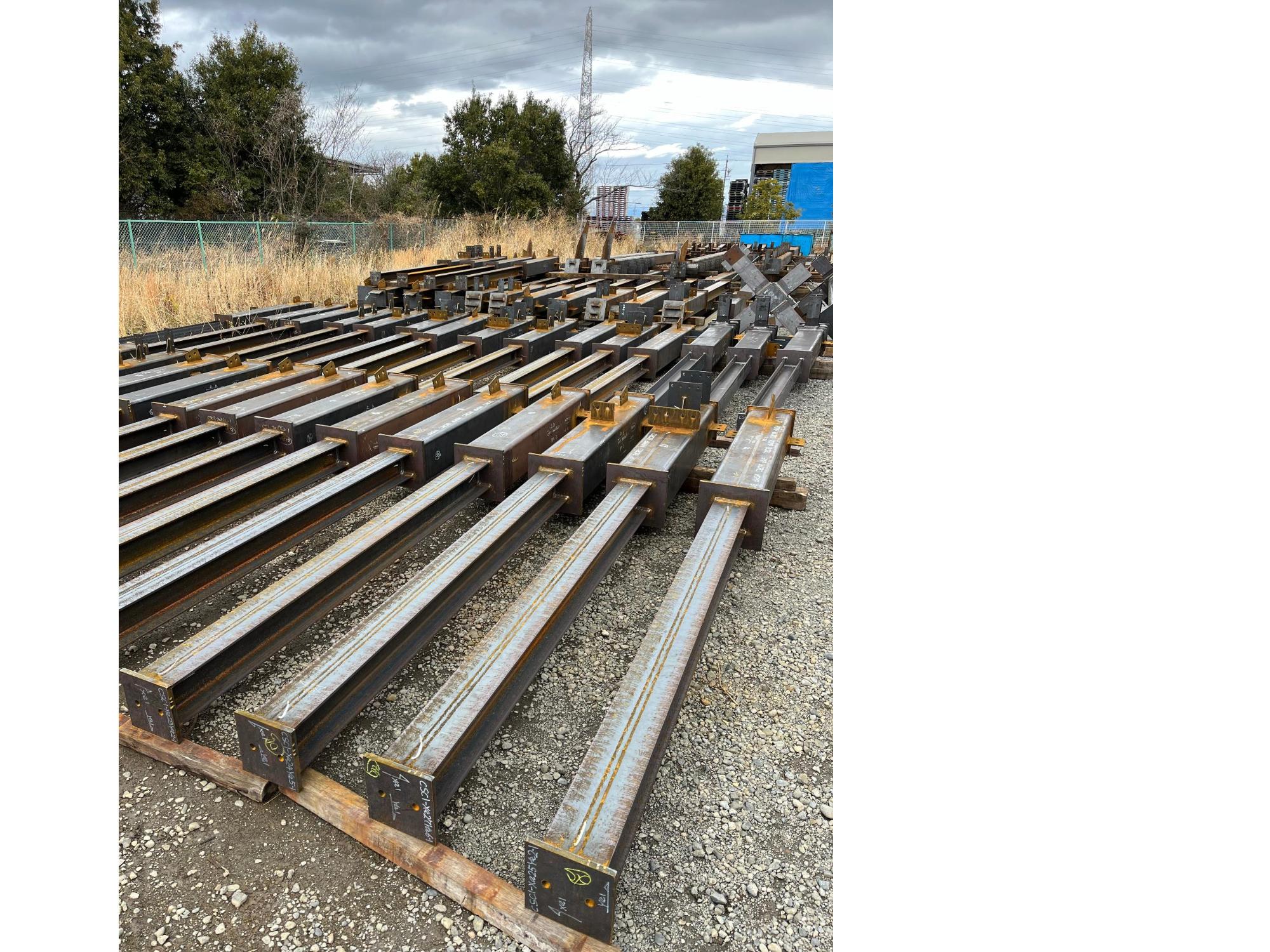

製品検査の様子3

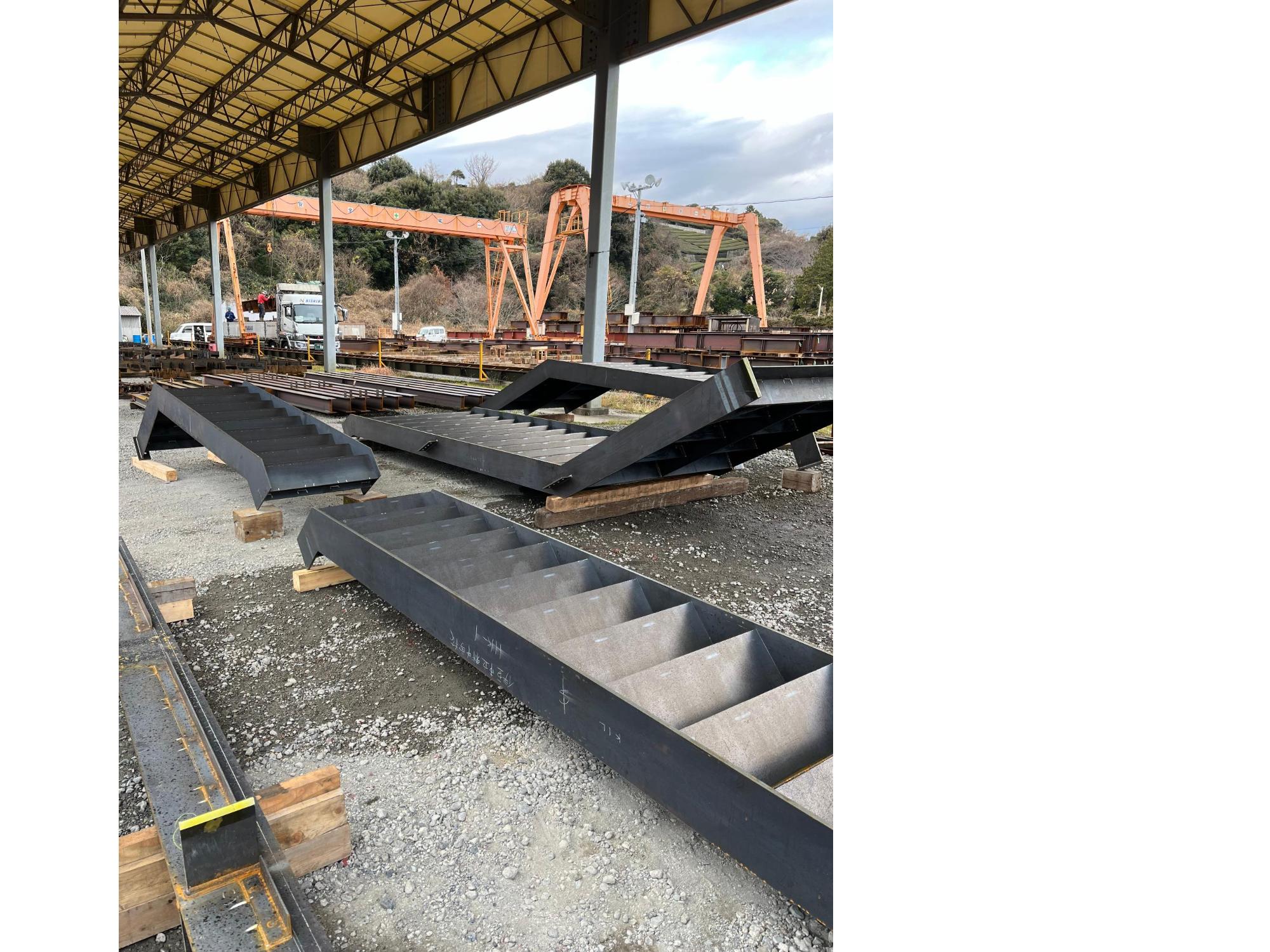

製品検査の様子4

<1月末進捗状況>

 令和5年6月15日付で国庫負担金の内示を受け、本格的な工事に入ってから約7ケ月経過した現在の様子は、建物本体工事の基礎工事が完了し、1階部分の躯体工事、型枠工事を行っています。外構工事については、(仮)日向公園側の構造物(L型擁壁、ブロック積)がほぼ完了しました。

 2月からは県道側より2階部分の鉄骨の建て方に入り、4月下旬頃には完了する予定で、より学校の形が見えてきます。

 今後も随時、進捗状況をお知らせしてまいります。

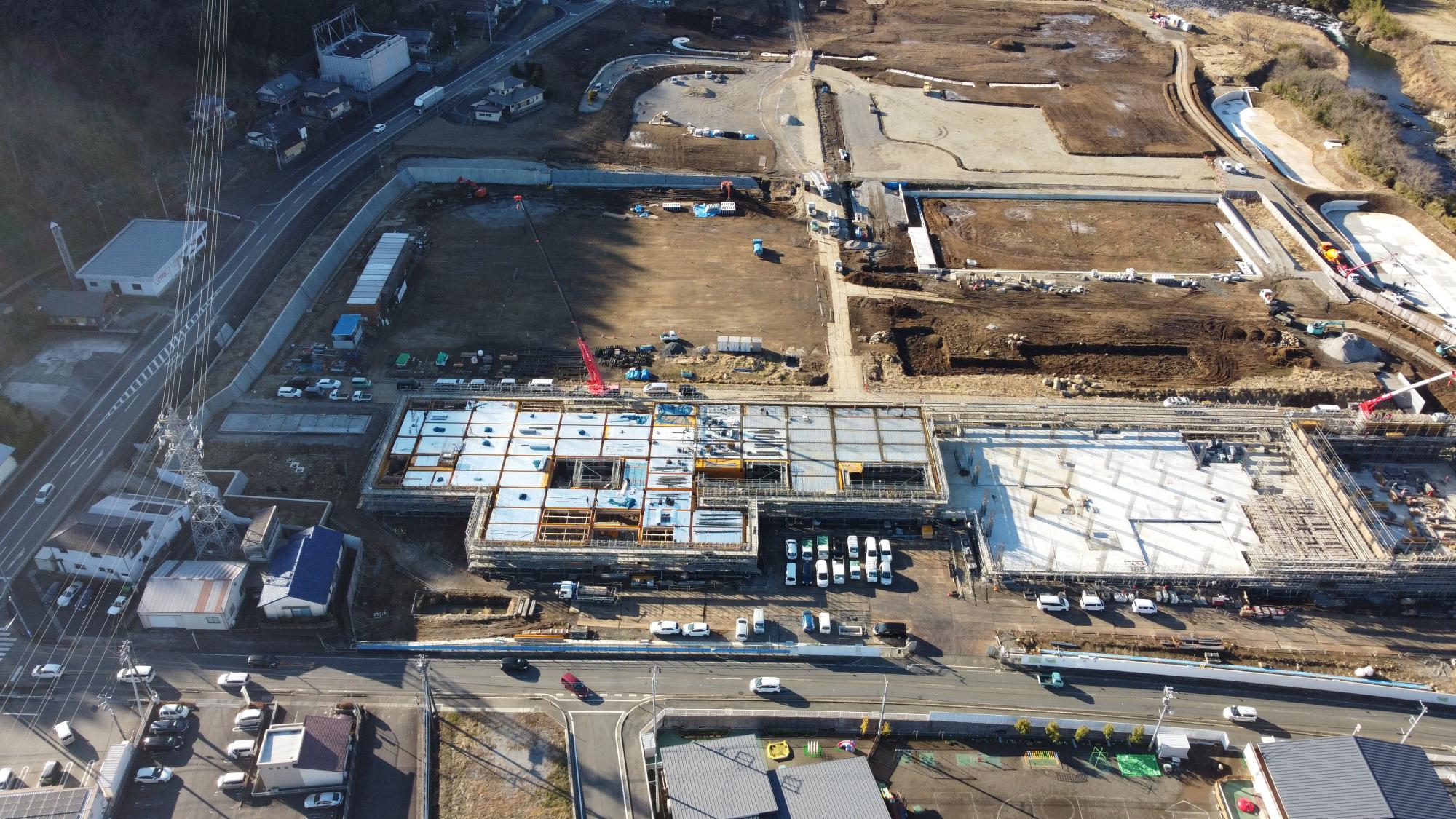

1月末航空写真
